Этапы внедрения 1С на предприятии - план внедрения 1С, методика , результат
Меню

План внедрения 1С, основные этапы и методика

Содержание статьи
  1. Как внедрить 1С
  2. Выбор технологии внедрения
  3. Подход к организации процесса работ
  4. Планирование проектных работ

Внедрение программ 1С на крупном предприятии, даже если речь идет о развертывании типового тиражного решения, это сложный многоэтапный процесс, незнание особенностей которого, а также отсутствие у исполнителей практического опыта может привести к провалу работ.

Уменьшить риски, а часто сроки и бюджет, поможет осознание того, что любое внедрение программного продукта – это уникальный проект, требующий комплексного подхода к оценке работ и верного выбора технологии внедрения на самом раннем этапе.

Как внедрить 1С

Для полноценного внедрения прикладного решения 1С или проектного внедрения с доработками типового функционала необходимо выполнить несколько шагов.

  1. Определение требований: определите, что нужно от системы 1С, какие функции необходимы для работы вашей организации, какие отчеты нужны, какие данные необходимо собирать.
  2. Подготовка к внедрению: подготовьте компьютерную сеть, защиту данных, установите дополнительное оборудование, если необходимо.
  3. Установка и настройка программы: с помощью специалистов установите программу на компьютер, настройте систему, чтобы она максимально соответствовала требованиям вашей организации.
  4. Обучение персонала: проведите обучение сотрудников, чтобы они умели правильно использовать систему и выполнять работу в ней.
  5. Тестирование и наладка: проведите тестирование системы, чтобы убедиться в ее правильной работе, настройте систему, чтобы она максимально соответствовала требованиям вашей организации.
  6. Внедрение и ввод в опытно-промышленную эксплуатация: запустите 1С в работу и начните использовать ее в вашей организации.
  7. Поддержка и обслуживание: поддерживайте систему в работоспособном состоянии, обеспечивайте ее обновление и обслуживание, чтобы она могла успешно функционировать в вашей организации.

Все работы с программными решениями 1С помогут выполнить многопрофильные специалисты WiseAdvice-IT. Мы предлагаем линейку технологий внедрения 1С на выбор, исходя из индивидуальных возможностей и потребностей управления предприятием в каждом случае.

Комплексная автоматизация от 1С:Центра компетенции по ERP-решениям. Оценка проекта бесплатно!

Выбор технологии внедрения

Исследования аналитического агентства Stendish Group в области проектного управления и факторов, влияющих на успех или провал проектов внедрения программного обеспечения, показывают, что самым важным из них является размер проекта. Если компания ведет крупный проект, это означает, что ни одна другая мера не позволит столь радикально улучшить положение дел, как разделение крупного проекта на отдельные подпроекты, несущие самостоятельные результаты.

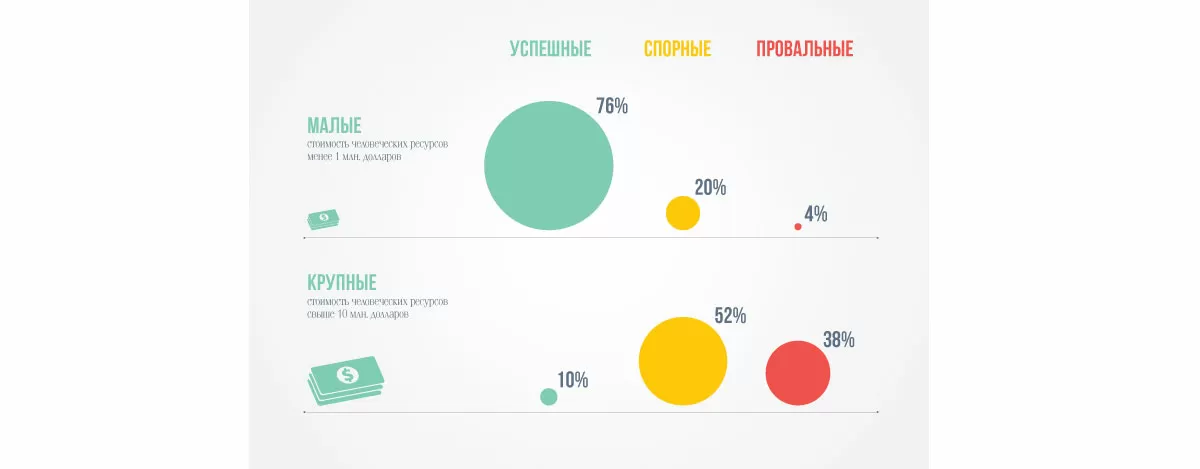

Связь масштаба и успешности проекта
Связь масштаба и успешности проекта

Исследования также показывают сильное влияние технологий реализации IT проекта на их успешность. Как видно на рисунке 2, применение гибких технологий (agile) значительно влияет на результативность проекта.

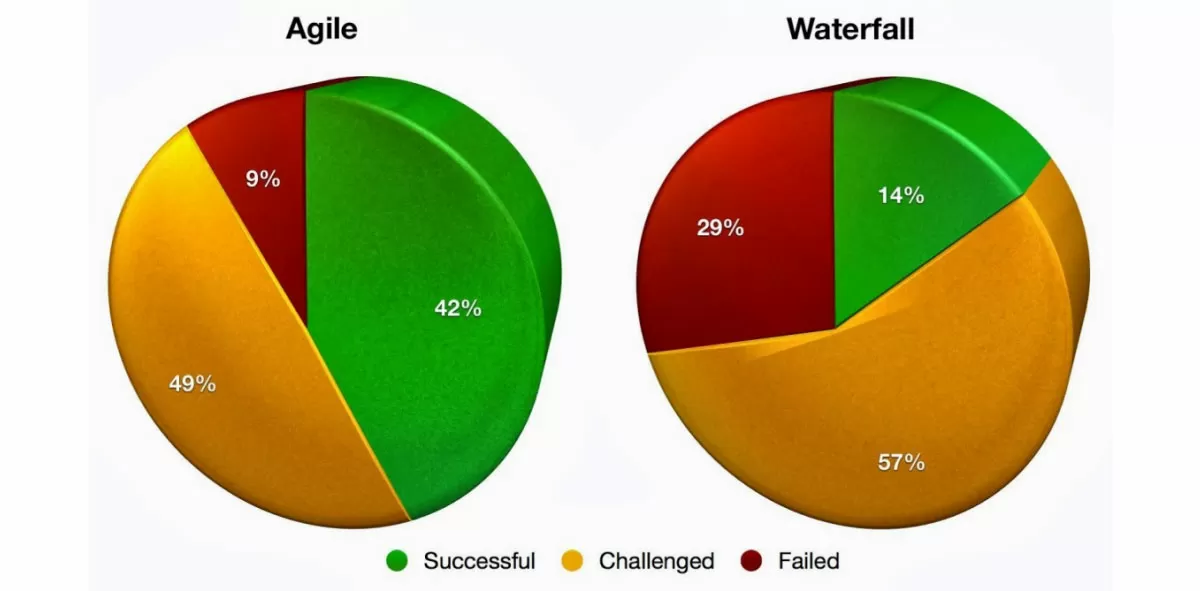

Связь применяемых технологий и успешности проекта
Связь применяемых технологий и успешности проекта

Учитывая вышесказанное, перед началом работ важно определиться с используемой технологией. Поскольку речь в статье идет в первую очередь о внедрении продуктов компании 1С, в качестве методической основы внедрения желательно использовать одну из рекомендуемых фирмой 1С технологий (1С:Профкейс):

  1. 1С:Технология Стандартного Внедрения (1С:ТСВ)
  2. 1С:Технология Быстрого Результата (1С:ТБР)
  3. 1С:Технология Корпоративного внедрения (1С:ТКВ)

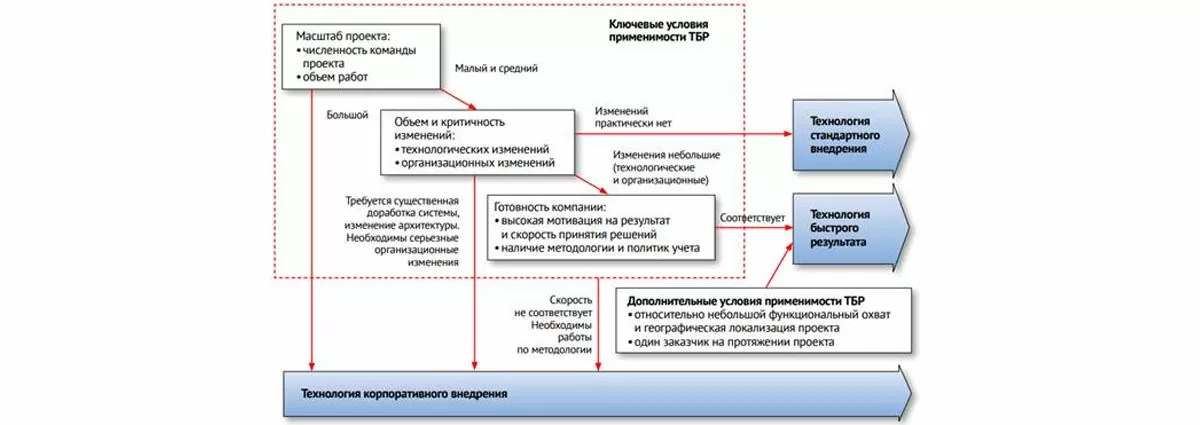

Каждый подход обладает своими преимуществами и ограничениями. На рисунке №3 в графическом виде показана зависимость рекомендуемой технологии от масштаба компании, объема работ и ряда других ограничений области.

Области применения технологий внедрения
Области применения технологий внедрения

Как следует из рисунка №3, общая рекомендация заключается в том, что при невозможности декомпозировать крупный и сложный проект до подпроектов, стоит использовать 1С:ТКВ, а если есть возможность разбить работу на несколько проектов, то имеет смысл использовать 1С:ТБР или 1С:ТСВ.

Ниже дано сравнение предлагаемых технологий внедрения в табличном виде.

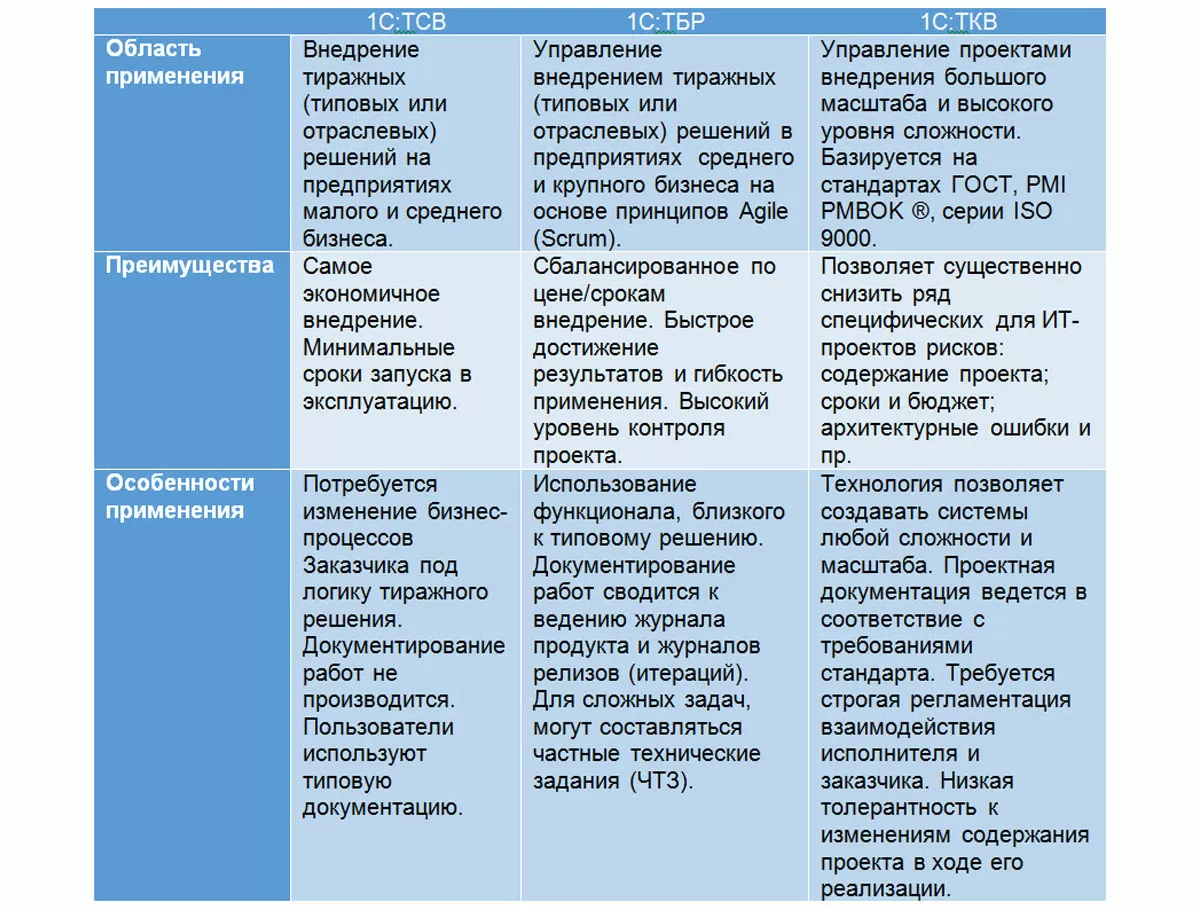

Таблица - Сравнение технологий внедрения
Таблица - Сравнение технологий внедрения

Для крупных проектов, особенно при наличии сильной внутренней команды, рекомендуется использовать комбинацию нескольких технологий, например, также производить разработки 1С по Agile и Scrum, что позволит снизить уровень формализма, при этом выполнить поставленные задачи, оптимизируя сроки и ресурсы проекта.

Подход к организации процесса работ

Помимо верного выбора технологии, успешность крупного проекта, например, по разработке и внедрению автоматизированной системы 1С:ERP, также значительно зависит от состава проектной команды и подхода к организации работ. В практике реализации IT проектов, широко применяются следующие способы комплектации проектной команды:

  1. Выполнение проектных работ силами внутренней службы ИТ;
  2. Выполнение проектных работ силами подрядчика (подрядчиков);
  3. Смешанный подход, при котором работы или функции распределяются между внутренними исполнителями и подрядной организаций.

Сравнительный анализ указанных подходов приведен в таблице ниже.

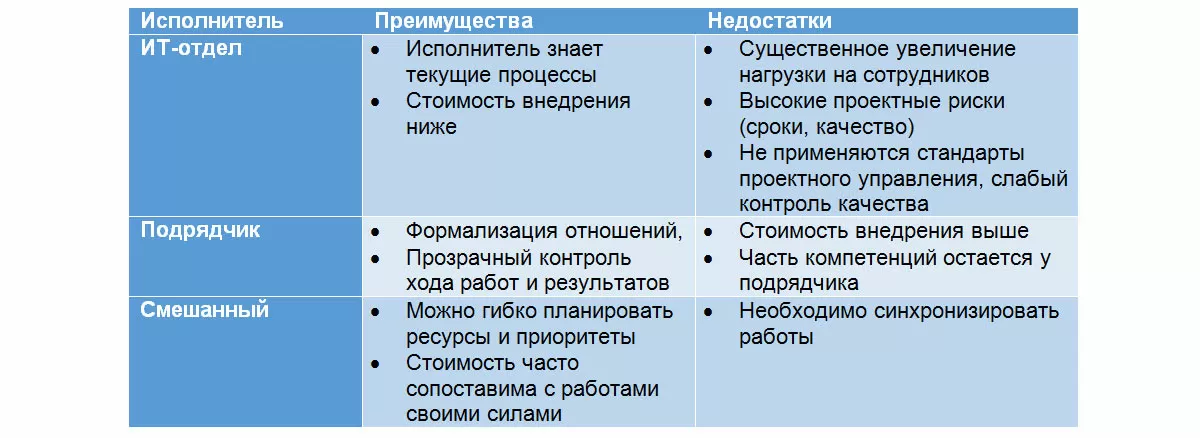

Таблица - Сравнение подходов организации проектной команды
Таблица - Сравнение подходов организации проектной команды

В зависимости от сложности решаемых задач и доступности ресурсов собственной ИТ-службы, рекомендуется использовать все три подхода, по следующим приоритетам:

  1. Выполнение проектных работ силами штатного ИТ-подразделения;
  2. Привлечение подрядчика для решения отдельных задач, как правило, такие задачи требуют узкой специализации или продиктованы недостаточностью собственных ресурсов;
  3. Передача подрядчику проектных работ «под ключ», оставляя за собой функции контроля.

Планирование проектных работ

Методика внедрения будет существенно отличаться в зависимости от выбранной технологии реализации и подхода к реализации проекта.

Например, 1С:Технология быстрого результата (ТБР), основанная на гибких подходах к разработке, не требует выполнения предварительного планирования проекта в целом. Достаточно формализовать объем работ на первый короткий этап (длиной, как правило, несколько недель), понять, какой требуется конечный результат, и можно приступить к работам.

Эффективное управление ресурсами в короткие сроки. Отлаженные методики максимально быстрого внедрения 1С:ERP

Противоположная 1С ТБР, Технология корпоративного внедрения (ТКВ) требует тщательного подхода к проектированию проекта в целом, поэтому первым практическим этапом работ при таком подходе имеет смысл всегда ставить обследование. Объем работ по этому этапу можно существенно сократить, если заказчик заранее подготовит четкое описание области автоматизации и формализует требуемый результат. Для этих целей лучше всего использовать модели AS-IS – TO-BE. Следующие этапы внедрения 1С напрямую зависят от результатов обследования и могут отличаться в зависимости от конкретного проекта.

Таким образом, план внедрения 1С напрямую зависит от решений принятых проектной командой на начальном этапе работ, исходя из задач и ограничений конкретного проекта.

Примеры реальных проектов внедрения на базе ERP, победители конкурса 1С:Проект года
